Stocks et fournisseurs : ne ratez plus jamais une rupture en plein chantier

Stocks et fournisseurs : ne ratez plus jamais une rupture en plein chantier

Découvrir en plein chantier qu’il manque des vis, du carrelage ou une pièce précise coûte une demi-journée de trajet et de retard — un scénario que tout artisan a vécu au moins une fois. Entre les allers-retours au dépôt et le matériel commandé « au dernier moment », une gestion de stock approximative grignote un temps précieux. On va construire un système qui surveille vos stocks en continu et déclenche la commande fournisseur avant même que vous n’ayez remarqué le manque.

Transparence : certains liens de cet article sont des liens partenaires. Si vous créez un compte via l’un d’eux, Flowmatic-Pro perçoit une commission, sans que cela change quoi que ce soit à votre prix. Nous ne recommandons que des outils que nous utilisons nous-mêmes.

Le vrai coût d’un stock mal surveillé

Une rupture découverte en plein chantier n’est jamais anodine : elle interrompt le travail, oblige un aller-retour au dépôt ou chez le fournisseur, et parfois décale le planning de toute une journée — avec l’équipe qui attend, coûte, et ne produit rien pendant ce temps.

Le problème inverse coûte tout aussi cher, en silence : un surstock de matériaux immobilise de la trésorerie et de l’espace de stockage dans un camion ou un dépôt déjà à l’étroit. Sans suivi clair, on découvre souvent ce déséquilibre bien trop tard.

Pour un artisan seul ou une petite équipe, surveiller manuellement les stocks de dizaines de références — visserie, matériaux courants, consommables — devient vite intenable. Le carnet ou le tableur de suivi, mis à jour « quand on y pense », finit toujours par prendre du retard au pire moment.

💡 À retenir : une rupture de matériel n’est pas un problème de logistique lourde, c’est un problème de visibilité. Le stock nécessaire est presque toujours disponible chez le fournisseur — c’est l’information qui n’arrive pas au bon moment pour agir à temps.

Le principe : surveiller en continu, agir avant le seuil critique

Le système surveille en arrière-plan le niveau de chaque référence courante et compare le stock disponible à un seuil d’alerte propre à chaque matériau — pas un seuil unique pour tout, un consommable à forte rotation méritant un seuil plus élevé qu’une pièce rarement utilisée.

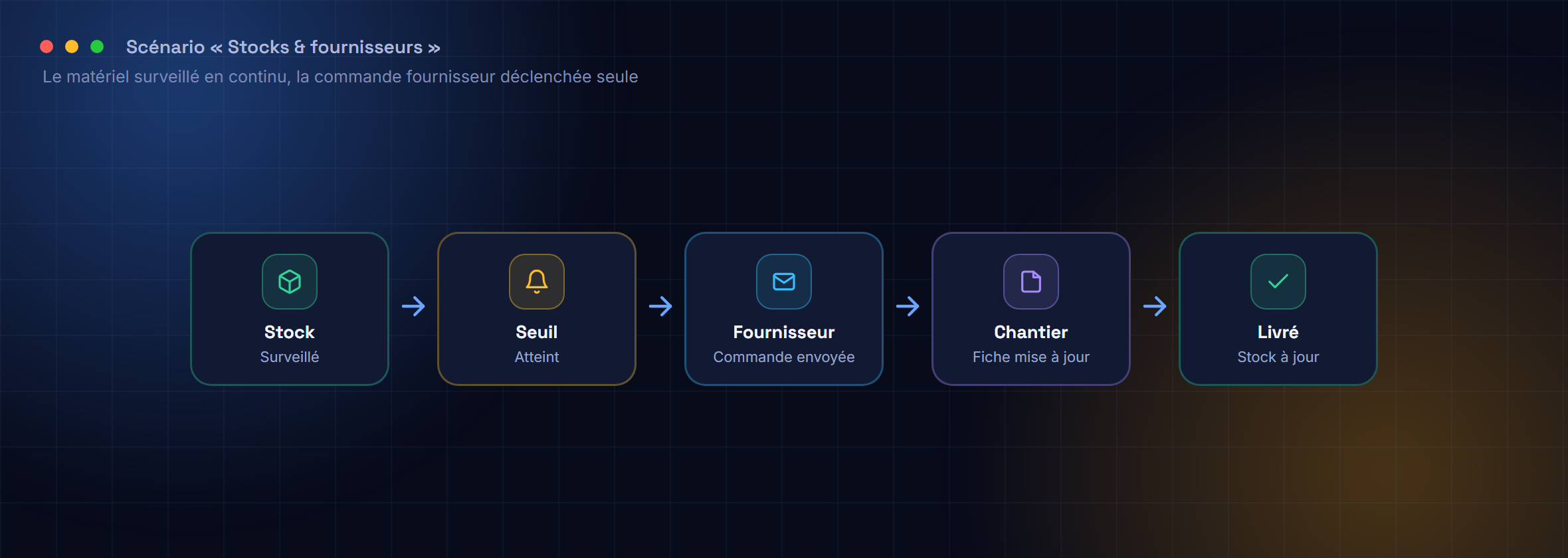

Le scénario « Stocks & fournisseurs » : du seuil d'alerte à la commande fournisseur, en pilote automatique.
Le scénario « Stocks & fournisseurs » : du seuil d’alerte à la commande fournisseur, en pilote automatique.

Ce scénario se construit avec Make ou n8n, connectés à un tableau de suivi (Notion, Airtable) et à vos fournisseurs habituels. Il tourne en tâche de fond, vérifiant vos stocks régulièrement sans que vous ayez à ouvrir le moindre carnet.

Étape 1 — Définir un seuil d’alerte intelligent par matériau

Le seuil idéal dépend de deux facteurs : la vitesse d’utilisation du matériau sur vos chantiers en cours, et le délai de livraison de votre fournisseur habituel. Un consommable utilisé sur presque tous les chantiers, avec un fournisseur qui livre en 3 jours, doit déclencher une alerte bien avant une pièce spécialisée commandée une fois par trimestre.

La formule simple à retenir : seuil = (consommation habituelle × délai de livraison) + marge de sécurité. Ce calcul, fait une fois par référence, évite à la fois les ruptures en chantier et les commandes trop précoces qui encombrent votre stockage.

Étape 2 — L’alerte qui déclenche l’action, pas juste une notification

Dès qu’un seuil est franchi, vous êtes notifié avec toutes les informations utiles pour agir immédiatement : matériau concerné, quantité restante, coordonnées du fournisseur habituel et quantité de réassort recommandée.

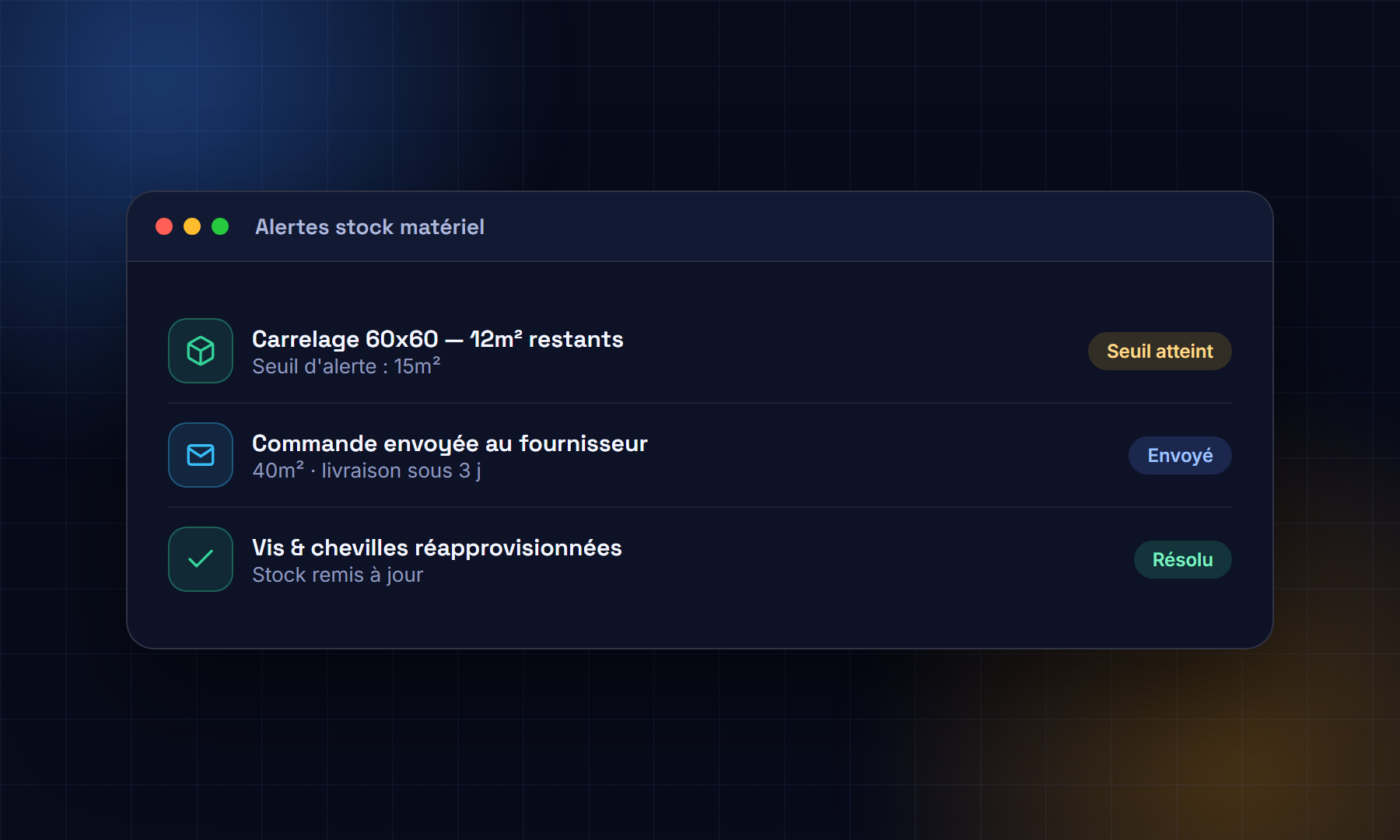

Les alertes de stock, avec la commande fournisseur déjà prête à valider.
Les alertes de stock, avec la commande fournisseur déjà prête à valider.

Pour aller plus loin, le système peut pré-remplir la commande fournisseur — il ne reste alors qu’à valider et envoyer. Ce niveau d’automatisation transforme une alerte passive en une action prête à exécuter en un clic, même depuis le chantier avec votre téléphone.

Relier le stock aux chantiers planifiés

Pour aller plus loin que le simple seuil global, le système peut croiser vos chantiers planifiés avec les matériaux nécessaires à chacun, et anticiper une commande spécifique quelques jours avant le début des travaux — plutôt que de dépendre uniquement d’un seuil générique de stock courant.

Cette anticipation évite une situation classique : un stock globalement suffisant sur le papier, mais insuffisant pour le chantier précis qui démarre la semaine prochaine, parce qu’un autre chantier en cours a déjà consommé une bonne partie de la réserve.

📦 Astuce : commencez par surveiller uniquement vos 5 à 10 matériaux les plus consommés — ce sont eux qui génèrent le plus de ruptures et le plus de valeur récupérée par l’automatisation.

La régularité des commandes, un levier de négociation

Un suivi de stock automatisé ne fait pas que prévenir les ruptures : il révèle aussi vos volumes réels de consommation par matériau et par fournisseur, sur plusieurs mois. Cette visibilité, difficile à obtenir manuellement, devient un argument concret pour négocier des tarifs préférentiels ou des délais de paiement plus souples avec vos fournisseurs habituels.

Beaucoup d’artisans sous-estiment leur propre volume d’achat, faute d’un suivi consolidé — un fournisseur qui voit un historique de commandes régulières et documentées est généralement plus enclin à accorder une remise qu’à un client qui commande de façon désordonnée et imprévisible.

Cette régularité facilite aussi la relation inverse : un fournisseur qui sait qu’il recevra une commande prévisible chaque mois vous priorise plus volontiers en cas de tension d’approvisionnement sur un matériau donné.

Gérer plusieurs points de stockage

Si vous disposez d’un dépôt fixe et d’un ou plusieurs véhicules-ateliers, le suivi peut se complexifier : le même matériau existe potentiellement à plusieurs endroits, avec des quantités différentes. Le tableau de suivi peut intégrer une colonne « emplacement » pour chaque référence, afin que l’alerte de seuil tienne compte du stock total disponible plutôt que d’un seul lieu.

Cette granularité évite un déclenchement de commande inutile alors qu’il suffirait de transférer du matériel d’un véhicule à un autre — un simple ajustement du tableau de suivi, sans commande fournisseur supplémentaire.

Quels outils utiliser

  • Suivi de stock : Notion ou Airtable, avec quantité, seuil et fournisseur pour chaque référence.
  • Le moteur : Make ou n8n, exécuté quotidiennement pour surveiller les seuils.
  • Notifications : SMS ou e-mail, pour être alerté même en déplacement sur un chantier.
  • Commande fournisseur : e-mail pré-rempli ou, si disponible, l’API du fournisseur.

Pour les bases de Make/n8n, un détour par nos modules d’apprentissage gratuits vous montre comment connecter votre premier scénario.

Les pièges à éviter

  1. Un seuil unique pour tout le stock. Chaque matériau a sa propre vitesse de consommation et son propre délai fournisseur.
  2. Ne suivre que les gros matériaux. Ce sont souvent les petites fournitures (visserie, joints, consommables) qui causent le plus d’arrêts de chantier imprévus.
  3. Ne jamais mettre à jour les seuils. Votre volume d’activité évolue — recalculez les seuils une à deux fois par an.
  4. Commander sans vérifier le chantier réel. Croisez si possible le stock avec les chantiers planifiés pour éviter les commandes mal calibrées.

Le gain concret

✅ Ce que vous y gagnez
  • Zéro rupture surprise en plein chantier sur vos matériaux courants.
  • Moins d’allers-retours imprévus au dépôt ou chez le fournisseur.
  • Une trésorerie mieux gérée, sans surstock immobilisé inutilement.
  • Des commandes fournisseurs préparées, voire prêtes à envoyer, automatiquement.
  • Des chantiers qui démarrent et avancent sans interruption matérielle.

Le bénéfice le plus profond, au fond, est la sérénité : ne plus découvrir une rupture au pire moment, sur le chantier, mais par une alerte qui vous a déjà donné une longueur d’avance pour agir tranquillement.

Votre plan d’action en 5 étapes

  1. Listez vos 5 à 10 matériaux et fournitures les plus consommés.
  2. Calculez un seuil d’alerte initial pour chacun (consommation × délai + marge).
  3. Créez un tableau de suivi Notion ou Airtable avec ces références.
  4. Connectez-le à Make ou n8n pour une vérification quotidienne des seuils.
  5. Mettez en place l’alerte avec commande fournisseur pré-remplie.

Tout le système, prêt à brancher

Le Pack Artisan réunit ce scénario et les autres automatisations clés du métier (devis, relances, planning, avis, stocks) prêts à importer dans Make & n8n, avec leur guide pas à pas.

Voir le Pack Artisan →Ressources gratuites

Questions fréquentes

Comment calculer le bon seuil d’alerte ?
Multipliez votre consommation habituelle par le délai de livraison de votre fournisseur, puis ajoutez une marge de sécurité de quelques jours.
Faut-il un logiciel de gestion de stock spécialisé ?
Non, un tableau Notion ou Airtable bien structuré suffit largement pour la plupart des artisans et petites structures.
Ça marche même pour du matériel spécifique à chaque chantier ?
Le principe s’applique surtout aux matériaux et consommables récurrents ; pour du matériel spécifique, le croisement avec le planning de chantier est plus pertinent.
Combien de temps pour le mettre en place ?
Une demi-journée pour la chaîne de base (suivi + alerte) sur vos références principales. La commande automatique s’ajoute ensuite progressivement.
Et pour une petite structure avec un seul dépôt ?
Le système fonctionne aussi bien à petite échelle — c’est même là que chaque rupture évitée compte le plus, faute de stock tampon important.
Ça évite complètement les ruptures ?
Ça les rend très rares en anticipant largement, mais gardez toujours une petite marge de sécurité pour les imprévus de dernière minute.

👉 Cet article fait partie du module Artisan & BTP. Une fois vos stocks sous contrôle, il ne reste plus qu’à déléguer le reste de l’administratif à une IA pour libérer encore plus de temps.

Par où commencer sans tout compter

C’est le premier obstacle, et il arrête la plupart des artisans avant même le premier scénario : l’idée qu’il faudrait inventorier des centaines de références avant de pouvoir automatiser quoi que ce soit. C’est faux, et c’est même le meilleur moyen de ne jamais commencer.

1Les rachats enurgenceVos tickets du trimestre2Ce qui arrête unchantierIndépendamment du prix3Les délais longsMême pour deux usages paran4Vingt lignesPas trois cents
Une petite fraction des références produit l’essentiel des ruptures. Vous les connaissez déjà : ce sont vos allers-retours au négoce.

La règle des vingt références

Dans presque toutes les entreprises du bâtiment, une petite fraction des références représente l’essentiel des ruptures. Vous les connaissez déjà : ce sont celles qui vous ont fait faire un aller-retour au négoce dans les trois derniers mois.

Commencez par elles. Vingt lignes, pas trois cents. Vous couvrirez la grande majorité des interruptions de chantier avec deux pour cent de l’effort.

Comment les identifier en dix minutes

Trois questions, dans cet ordre.

Qu’ai-je racheté en urgence récemment ? Vos tickets de caisse du dernier trimestre répondent seuls. Une petite quantité achetée au prix fort en milieu de journée est le signe d’une rupture.

Qu’est-ce qui arrête un chantier quand ça manque ? Certains manques se contournent ; d’autres immobilisent l’équipe. Ce sont ces derniers qui comptent, indépendamment de leur prix.

Qu’est-ce qui a un délai d’approvisionnement long ? Une référence disponible en dix minutes chez le négoce du coin ne mérite aucune surveillance. Une pièce commandée avec trois semaines de délai en mérite beaucoup, même si elle ne sert que deux fois par an.

Le tableau de départ

ColonneContenuPourquoi
RéférenceLe libellé que vous utilisezPas celui du fournisseur — le vôtre
Quantité en stockLe chiffre du momentMis à jour aux sorties
Seuil d’alerteLe niveau qui déclencheCalculé, pas deviné — voir plus bas
Délai fournisseurEn jours ouvrés, réelLe paramètre qui décide de tout
Quantité à commanderLe réapprovisionnement typeÉvite de recalculer à chaque fois
Fournisseur principalEt un secoursLe secours sert plus souvent qu’on ne croit

Six colonnes, vingt lignes. C’est le point de départ suffisant, et il s’enrichit au fil des mois — une référence de plus chaque fois qu’une rupture vous surprend.

Le délai fournisseur : le paramètre qui décide de tout

La plupart des seuils d’alerte sont posés au jugé, et c’est pour cela qu’ils déclenchent trop tard. Il existe pourtant un calcul simple, et il tient en une ligne.

La formule

Seuil = consommation par jour × délai de livraison, plus une marge de sécurité.

Si vous consommez dix unités par semaine et que votre fournisseur livre en cinq jours ouvrés, vous en consommerez dix pendant le délai. Un seuil fixé à dix vous laisse arriver à zéro pile au moment de la livraison — sans aucune marge. Le seuil réaliste est de quinze.

Le délai réel, pas le délai annoncé

C’est là que se joue la différence. Le délai affiché par un fournisseur est un délai favorable : il ne compte ni la rupture chez lui, ni le jour férié, ni le fait que vous commandiez un vendredi à 17 h.

Mesurez-le. Un scénario qui enregistre la date de commande et la date de réception vous donne, au bout de six mois, le délai réel par fournisseur — souvent une fois et demie le délai annoncé. C’est ce chiffre-là qu’il faut mettre dans la formule.

La marge de sécurité

Elle dépend de ce que coûte une rupture, pas de la valeur du produit. Une pièce à trois euros qui immobilise deux personnes une demi-journée mérite une marge confortable ; un matériau coûteux mais facile à trouver n’en mérite aucune.

La question à se poser pour chaque ligne : que se passe-t-il si ça manque un mardi matin ? La réponse fixe la marge bien mieux que n’importe quelle règle générale.

Réviser les seuils

Votre consommation change avec votre activité. Un seuil posé il y a deux ans, quand vous faisiez moitié moins de chantiers, est devenu faux.

Un scénario trimestriel qui recalcule les seuils à partir de la consommation observée, et vous signale les écarts importants, évite cette dérive. Ne les laissez pas se mettre à jour tout seuls : présentez-les, et validez.

Consommables et matériaux : deux logiques opposées

Les traiter de la même façon est l’erreur de conception la plus fréquente, et elle produit soit des alertes permanentes, soit des ruptures sur les postes qui comptent.

ConsommablesConsommés en continuValeur unitaire faibleLogique : un seuil fixeNe jamais manquer, sans optimiserMatériaux de chantierCommandés pour un chantier précisLes stocker immobilise la trésorerieLogique : une date, pas un seuilLe scénario part du planning
Traiter les deux de la même façon produit soit des alertes permanentes, soit des ruptures sur les postes qui comptent.

Les consommables

Vis, chevilles, silicone, disques, gants, adhésif. Ils sont consommés en continu, indépendamment des chantiers précis. Leur valeur unitaire est faible, leur absence bloque immédiatement.

La logique : un seuil fixe et un stock permanent. On ne cherche pas à optimiser, on cherche à ne jamais manquer. Un stock généreux de consommables coûte quelques centaines d’euros immobilisés ; une rupture coûte un aller-retour et une équipe qui attend.

C’est le domaine où l’automatisation est la plus simple et la plus rentable : seuil, alerte, commande type. Rien de subtil.

Les matériaux de chantier

Carrelage, menuiserie, sanitaire, câble. Ils sont commandés pour un chantier, dans une quantité et une référence précises. Les stocker ne sert à rien — sauf à immobiliser de la trésorerie et à encombrer.

La logique : pas de seuil, mais une date. Ce qu’il faut surveiller n’est pas un niveau de stock, c’est le fait que la commande soit passée assez tôt pour le chantier prévu.

Le scénario est donc complètement différent : il part du planning, pas du stock. Pour chaque chantier programmé, il vérifie que les matériaux ont été commandés, en tenant compte du délai fournisseur, et vous alerte si la date limite de commande approche sans qu’une commande existe.

La troisième catégorie : les pièces de secours

Celle qu’on oublie toujours. Un joint, une cartouche, une pièce détachée courante : peu utilisée, mais dont l’absence transforme une intervention de vingt minutes en deuxième déplacement.

Elle mérite un traitement à part : pas de seuil calculé, un simple contrôle trimestriel de présence. Un scénario qui vous demande une fois par trimestre de vérifier une liste de dix références suffit largement.

Le camion : le stock que personne ne compte

Le véhicule est un point de stockage à part entière, et c’est celui qui produit le plus d’erreurs — parce que personne ne le considère comme tel.

Le problème type

Votre tableau indique quinze unités en stock. Il y en a cinq au dépôt et dix dans la camionnette de votre collègue, parti sur un autre chantier. Vous êtes en rupture de fait, avec un système qui affiche un niveau correct.

L’inverse est aussi fréquent : on rachète ce qui dort déjà dans un véhicule depuis trois semaines.

Les deux approches

La simple : le camion n’est pas du stock. Tout ce qui monte dans un véhicule est considéré comme consommé. Le tableau ne suit que le dépôt. C’est approximatif, cela vous fait racheter un peu plus que nécessaire — et c’est parfaitement viable pour une petite structure. Le coût de cette approximation est très inférieur au coût d’un suivi que personne ne tiendra.

La complète : un emplacement par véhicule. Chaque camionnette est une ligne dans le tableau, et les transferts sont saisis. Cela demande une discipline réelle, et ne se justifie qu’à partir de trois ou quatre véhicules — ou quand le matériel embarqué a une valeur significative.

Le compromis qui fonctionne

Ne suivez pas les quantités dans les véhicules ; suivez ce qui en sort. Une remise à niveau des camionnettes une fois par semaine, au dépôt, avec une saisie unique de ce qui a été rechargé. Dix minutes le vendredi, et votre tableau redevient juste sans exiger une saisie quotidienne sur le terrain.

C’est le montage que nous voyons tenir dans la durée, précisément parce qu’il ne demande rien à personne pendant la semaine.

Ce que l’automatisation ne fera pas

Il faut le dire clairement, parce que c’est le point sur lequel ces systèmes échouent presque toujours.

La saisie des sortiesAucun scénario ne sait ce qu’on a pris dans le rayonnageDéduire du chantierÉlégant pour les matériaux, inopérant pour les consommablesDéduire des achatsMoins précis, aucune saisie quotidienneRendre la saisie trivialeAu-delà de dix secondes, elle ne sera pas faiteLe comptage trimestrielUne demi-heure — sinon le système dérive et s’abandonne
Le point sur lequel ces systèmes échouent presque toujours. Un stock à moitié saisi est pire qu’un stock non suivi : il donne une fausse confiance.

Elle ne saura pas ce que vous avez sorti. Aucun scénario ne sait qu’on a pris trois cartouches dans le rayonnage. Cette information doit être saisie par un humain, ou déduite d’autre chose — et c’est là tout le sujet.

Les trois façons de contourner la saisie

Déduire du chantier. Si votre devis liste les quantités et que le chantier est marqué terminé, le système peut décrémenter automatiquement. C’est la méthode la plus élégante, et elle fonctionne bien pour les matériaux — pas pour les consommables.

Déduire des achats. À l’inverse : on ne suit pas les sorties, on suit les entrées et on recale par un comptage périodique. Moins précis, mais aucune saisie quotidienne.

Rendre la saisie triviale. Un formulaire à deux champs, en favori sur le téléphone, ou un code à scanner sur le rayonnage. La contrainte est absolue : au-delà de dix secondes, cela ne sera pas fait — et un stock à moitié saisi est pire qu’un stock non suivi, parce qu’il donne une fausse confiance.

Le comptage physique reste nécessaire

Quelle que soit la méthode, un écart s’accumule : casse, erreur, prise non saisie. Un comptage des vingt références suivies, une fois par trimestre, prend une demi-heure et recale l’ensemble.

Faites-en un rendez-vous automatique dans votre agenda plutôt qu’une bonne intention. Un système de stock qui dérive six mois sans recalage finit par être ignoré — et vous êtes revenu au point de départ, avec un tableau en plus.

Faut-il négocier des livraisons automatiques avec son fournisseur ?

C’est intéressant sur les consommables à rotation régulière, et rarement sur le reste. L’avantage n’est pas seulement le temps gagné : un engagement de volume sur l’année ouvre presque toujours une remise, et donne à votre fournisseur une visibilité qu’il valorise. Le point de vigilance est la rigidité — un abonnement calé sur votre activité de l’an dernier devient coûteux si votre volume baisse. Négociez une révision semestrielle, et gardez la main sur les quantités.

Comment gérer un fournisseur en rupture au moment où j’en ai besoin ?

C’est précisément le rôle de la colonne « fournisseur de secours », et elle sert bien plus souvent qu’on ne l’imagine. Renseignez-la dès le départ, avec le prix — souvent plus élevé, ce qui est normal. Un scénario peut même vous préparer les deux commandes en parallèle : vous envoyez celle du principal, et vous avez la seconde prête si la réponse est négative. Le gain se mesure en heures le jour où cela arrive, c’est-à-dire toujours au pire moment.

L’alerte utile : une par semaine, pas dix par jour

Le piège classique de tout système de stock automatisé : il fonctionne trop bien. Vingt références surveillées, chacune capable de déclencher une alerte, et vous recevez trois notifications par jour. Au bout de deux semaines, vous les ignorez toutes — y compris celle qui comptait.

Les trois réglages qui sauvent le système

Regrouper. Une seule alerte par jour, ou même par semaine, qui liste tout ce qui est sous le seuil. Un récapitulatif se lit ; dix notifications se balaient. Techniquement, c’est un agrégateur — le module le plus rentable de tous, puisqu’il coûte une unité quel que soit le nombre de lignes.

Hiérarchiser. Toutes les ruptures ne se valent pas. Deux niveaux suffisent : ce qui bloque un chantier prévu cette semaine, et le reste. Le premier justifie une alerte immédiate sur le téléphone ; le second attend le récapitulatif du lundi.

Ne pas répéter. Une référence sous le seuil le restera jusqu’à la livraison. Sans garde-fou, elle réapparaît dans chaque alerte pendant huit jours. Une colonne « commande en cours » cochée à la commande, et la ligne sort des alertes jusqu’à réception.

Le format qui fonctionne

Un message court, le lundi matin, avec trois blocs : à commander aujourd’hui, à surveiller, commandes en attente de livraison. Le troisième bloc est celui qu’on oublie de prévoir et qui évite les doubles commandes.

Ajoutez une seule chose : le lien direct vers le bon de commande pré-rempli. C’est ce qui transforme une information en action — sans ce lien, l’alerte est lue puis reportée.

Le vrai coût d’une rupture, et ce que le système rapporte

Il est légitime de vouloir chiffrer avant d’investir deux heures de construction. Voici le calcul, tel que nous le posons.

Ce que coûte une rupture en pleine journée

Le trajet aller-retour au négoce : une heure en moyenne, souvent davantage. Le temps d’attente de l’équipe pendant ce trajet : multiplié par le nombre de personnes présentes. Le surcoût d’achat : un rachat en urgence se fait rarement au prix négocié. Et le décalage du chantier, quand la demi-journée perdue ne se rattrape pas.

Sur une petite structure, une rupture qui immobilise deux personnes une demi-journée revient facilement à plusieurs centaines d’euros — sans compter l’effet sur le client qui voit l’équipe partir.

La fréquence réelle

C’est le chiffre que personne ne connaît, parce qu’il n’est jamais compté. Demandez-vous simplement : combien d’allers-retours en urgence le mois dernier ? La réponse est généralement entre deux et cinq chez un artisan qui ne suit pas ses stocks.

Deux par mois, c’est vingt-quatre par an. Le calcul se fait tout seul.

Ce que le système coûte

Deux à quatre heures de construction, une demi-heure de comptage par trimestre, et quelques dizaines d’unités par mois sur votre plateforme d’automatisation. Le stock supplémentaire immobilisé sur les consommables — quelques centaines d’euros — se récupère intégralement puisqu’il sera consommé.

Le seul indicateur à suivre

Pas la valeur du stock : le nombre de ruptures par mois. Une ligne dans un tableau, incrémentée chaque fois que vous faites un achat en urgence.

Si ce chiffre passe de trois à moins d’un en trois mois, le système fonctionne, et vous n’avez besoin de mesurer rien d’autre. S’il ne bouge pas, le problème n’est pas le système mais la saisie des sorties — et c’est là qu’il faut agir, pas ailleurs.

C’est l’ensemble de la démarche résumée en une phrase : un système de stock ne vaut que par la qualité de ce qu’on lui déclare. Tout le reste — seuils, alertes, commandes — n’est que de la mécanique, et elle est simple.

Faut-il un logiciel de gestion de stock, ou un tableur suffit-il ?

Un tableur suffit très largement pour vingt à cinquante références, et il présente un avantage décisif : il se branche sur n’importe quelle automatisation sans configuration. Un logiciel dédié devient intéressant sur deux points précis — la lecture de codes-barres, qui rend la saisie réellement instantanée, et la gestion multi-dépôts si vous avez plusieurs entrepôts. Notre conseil habituel : commencez par le tableur pendant six mois. Vous saurez alors exactement quelles références méritent d’être suivies, et vos données seront déjà propres si vous migrez.

Newsletter Flowmatic-Pro
Vous aimez ce guide ? Recevez l'ebook offert

Le Blueprint de l'automatisation no-code (37 pages) offert, puis un e-mail par semaine : une erreur qui coûte cher, un outil au banc d'essai, ou un cas réel décortiqué. Gratuit, désinscription en 1 clic.

Laisser un commentaire

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

Retour en haut
